干挂铝单板安装方法

文章出处:广州长盛建材科技有限公司 人气:-发表时间:2021-12-18 19:13:00

干挂铝单板安装方法

吊直、套方、找规矩、弹线 → 固定骨架的连接件 → 固定骨架 → 金属饰面板安装 → 收口构造

0.1

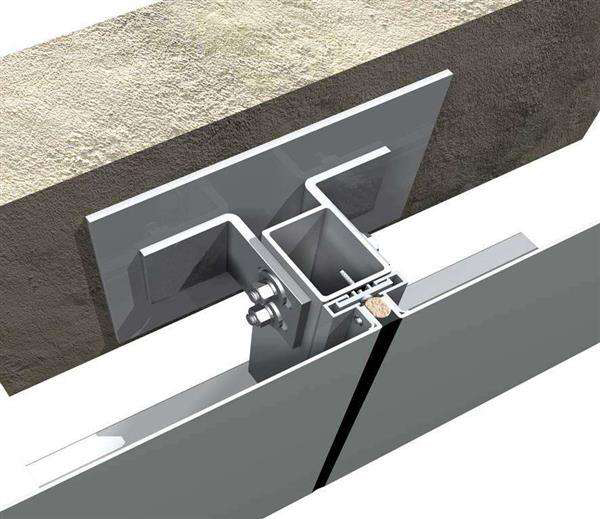

2.2、铝单板连接及安装

2.2.1、铝单板安装 将加工好的铝单板板块安装,具体安装方法为:用 M6*25 不锈钢螺栓将铝单板 上的角铝固定在框架龙骨上,两块铝单板之间应留出 15mm 缝隙。 2.3.2 耐候胶施注 、

(1)铝单板组件安装完毕后须用耐候密封胶嵌缝以保证铝单板幕墙的气密性和 水密性。 (2)注胶前应检查所用胶的生产产家、生产日期、合格证、有效期等,并做好 记录。

(3)施工前应对注胶区域进行清洁,应保证缝内无水、油渍、灰尘等杂物;清 洗时可用作清洗剂。

0.2

操作工艺

施工准备

(1)设计图纸和现场实测尺寸,确定铝单板支撑骨架的安装位置。

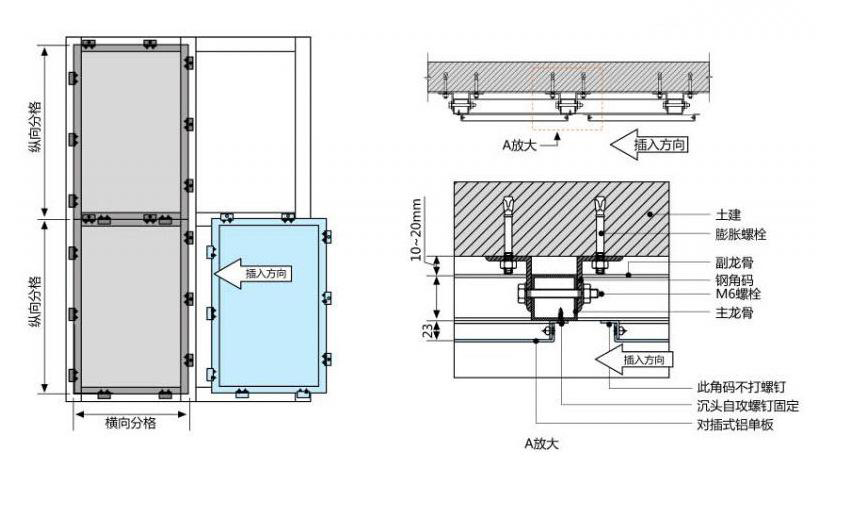

(2)根据控制轴线,水平标高线,弹出铝单板安装的基准线(包括纵横轴 线和水准线) 。 (3)安装固定骨架的连接件。骨架横竖杆件是通过连接件与结构固定的, 而连接件与结构之间,通过焊接固定。

(4)固定骨架、安装骨架位置要准确,结合要牢固。

(5)铝单板的密封槽口底部应用聚乙烯发泡材料填塞。

(6)耐候硅酮密封胶的施工厚度应控制在 3.5mm 与 4.5mm 之间,施工宽度不应 小于施工厚度的 2 倍,一般施工宽度为 15MM。

(7)缝内注胶应密实,胶缝应饱满、平直、光滑,不得有气泡等缺陷。

0.3

0.4

框架龙骨安装

1、根据铝单板规格要求,将横、竖框架龙骨的具体位置。高层建筑需用经纬仪 控制校正,要求横平竖直。

2、 竖向框架龙骨位置两侧, 按中距 450—500mm 打入钢制膨胀螺栓将 50x50x5mm 镀锌角钢固定其上,要求位置准确。

3、 竖框架龙骨采用 50x50x5mm 热镀锌角钢, 竖向框架龙骨满焊固定于钢角码上。 横向框架龙骨 L50x50x5mm 角钢固定于竖向龙骨上, 板材横向尺寸大于 1500mm 时,按竖向框架龙骨固定方法固定,要求结合牢固。 龙骨安装完毕后,应通知监理、建设单位进行 隐蔽工程验收记录,验收合格后 方可进入下道工序的施工。

此文关键字:干挂铝单板,铝单板安装教程,铝单板骨架安装方法
